L’enfouissement de réseaux secs, consiste à enterrer les réseaux aériens. Principalement pour des raisons esthétiques : cumul de câbles sur de nombreux poteaux le long des rues. Mais également pour la fiabilisation et le renforcement des réseaux, pour plus de résistances aux phénomènes climatiques.
Le SDES peut porter la maîtrise d’ouvrage (coordination des travaux) pour les réseaux dit secs :
Ce sont des travaux qui peuvent se coordonner avec une intervention sur les réseaux humides (eau potable, assainissement et eaux pluviales) et un réaménagement de la voirie. Ainsi, il est important de solliciter le SDES le plus tôt possible dans l’avancement d’un projet afin de choisir un maître d’œuvre commun.
*HTA Haute tension de type A (moyenne tension, en général 20 000 Volts)
*BT Basse tension (230 ou 400 Volts)
*3 Uniquement si le projet intègre l’enfouissement des réseaux électriques
Pour information, le câblage des réseaux de télécommunications reste sous maîtrise d’ouvrage des opérateurs (Orange, Savoie Connectée, …).
Pour un projet structuré juridiquement, financièrement et un accompagnement au plus près de vos besoins, il est recommandé de solliciter le SDES dès l’origine du projet.
Le SDES vous accompagne dans la programmation des futurs travaux pour respecter les contraintes budgétaires et réglementaires du SDES et de votre collectivité.
Étape 1 : Sollicitation du SDES
Transmettre les éléments de localisation (adresse, plan de situation, travaux en coordination) par courrier ou mail au SDES.
Étape 2 : Chiffrage estimatif du SDES soumis à validation de la collectivité, avant consultation d’un maître d’ouvrage (MOE) et réalisation de l’étude.
Étape 3 : Validation définitive du périmètre et lancement étude du maître d’oeuvre (MOE). Le SDES transmet la convention financière prévisionnelle. Visite de terrain (avec le sdes ou le maître d’oeuvre).
Étape 4 : Validation par délibération de la convention financière lors du bureau syndical du SDES et des instances de votre collectivité.
Étape 5 : Consultation des entreprises de travaux et notification du marché.
Appel de fonds numéro 1 de 40 % du montant.
Étape 6 : Réalisation des travaux
Appel de fonds numéro 2 de 40 % du montant.

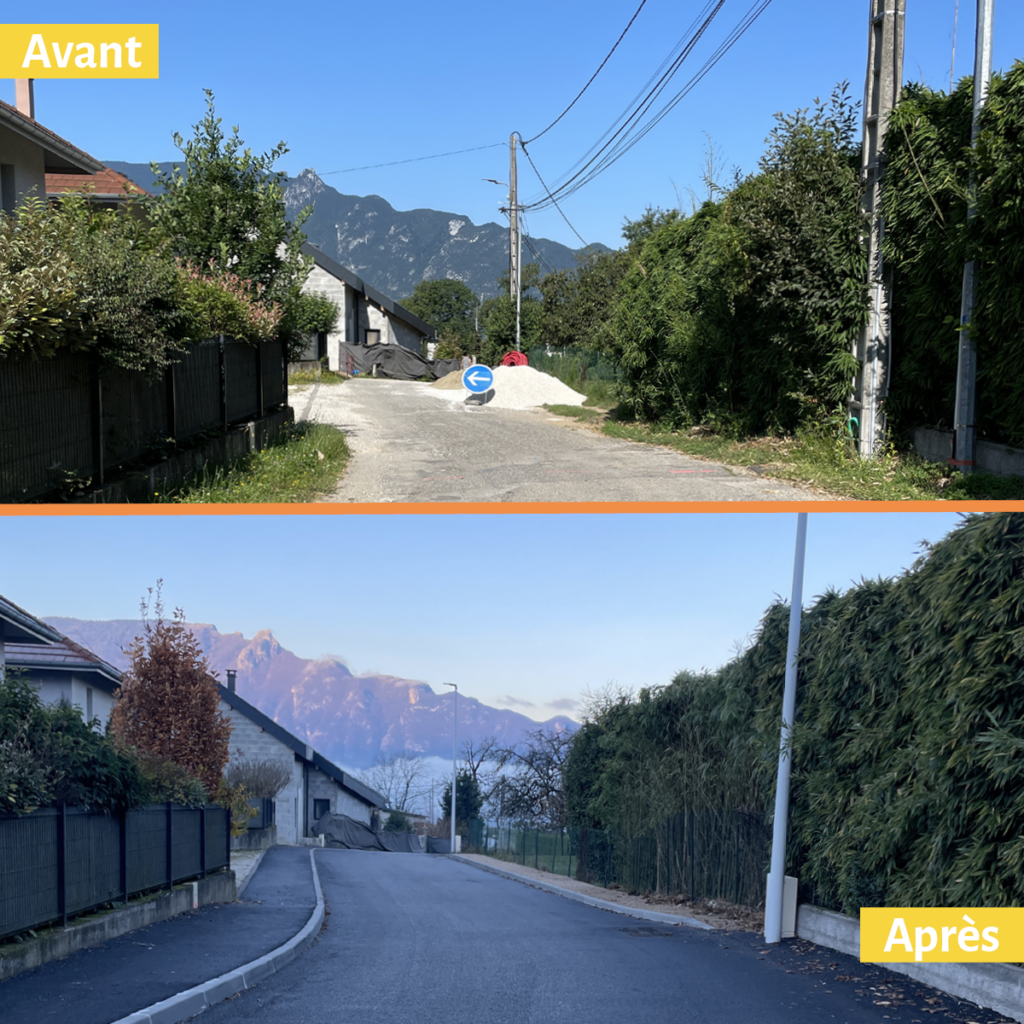

Étape 7 : Réception et remise d’ouvrage à Enedis, à la collectivité (éclairage public) et à l’opérateur télécom.
Appel de fonds solde de 20% du montant.
Étape 8 : Suivi de prestation avec questionnaire d’évaluation final.
